این راهنما نقشه اجرایی پرونده را ارائه میکند، اما جایگزین آخرین اعلام رسمی ساتبا، درگاه ملی مجوزها، شرکت برق و دستگاههای محلی نیست.
| وضعیت زمانی محتوا — این صفحه در ۲۹ شهریور ۱۴۰۵ بازبینی شده است. هزینه، زمان، نام سامانه و فهرست مدارک ممکن است تغییر کند؛ پیش از ثبت یا پرداخت، صفحه رسمی خدمت و مرجع استانی کنترل شود. |
برای نیروگاه خورشیدی چه مجوزهایی لازم است؟
در پروژه های سرمایهگذاری متصل به شبکه، معمولاً پرونده از ثبت درخواست و بررسی اولیه آغاز میشود و سپس موضوعهای زمین، محیطزیست، اتصال شبکه، طراحی و احداث، قرارداد فروش یا نحوه تحویل انرژی، آزمون و بهرهبرداری را طی میکند. اینها همیشه «شش مجوز جداگانه» نیستند؛ بعضی استعلام، بعضی موافقت فنی و بعضی مرحله قراردادیاند. عنوان دقیق باید از سامانه رسمی همان خدمت گرفته شود.
پروژه خودتأمین روی زمین یا سقف یک صنعت، نیروگاه انشعابی کوچک و نیروگاه مقیاس بزرگ الزامهای یکسانی ندارند. نخست مشخص کنید برق برای مصرف همان مشترک است یا فروش، ظرفیت پیشنهادی چقدر است، پروژه کجا نصب میشود و به کدام سطح شبکه متصل خواهد شد. سپس از راهنمای رسمی ساتبا و درگاه ملی مجوزها عنوان و مدارک روز را کنترل کنید.

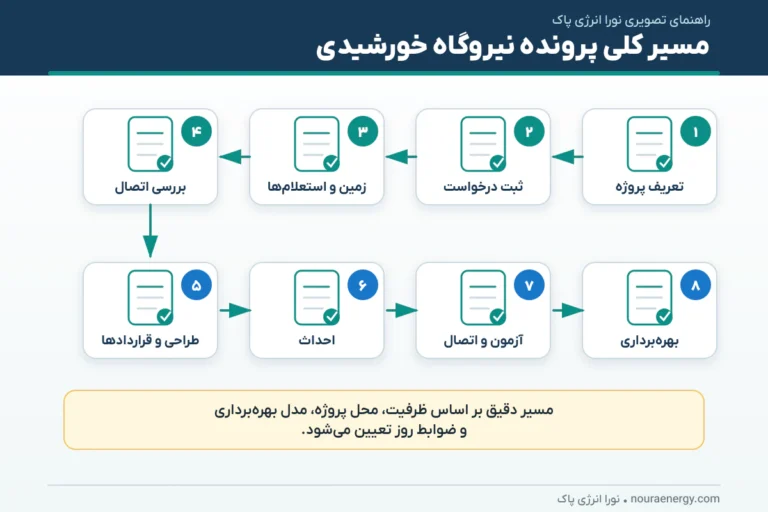

نقشه مسیر از ایده تا اتصال به شبکه
- تعریف مدل پروژه، ظرفیت هدف، متقاضی حقوقی یا حقیقی و محل پیشنهادی.
- ثبت درخواست در مسیر رسمی اعلامشده و دریافت کد یا سابقه قابل پیگیری.
- ارزیابی اولیه مکان و ظرفیت؛ رفع مغایرتهای هویتی، ثبتی یا مختصات.
- تعیین تکلیف زمین و کاربری و اخذ استعلامهای محلی موردنیاز پرونده.
- بررسی زیستمحیطی متناسب با محل، مقیاس و ضوابط مرجع ذیصلاح.
- مطالعه و موافقت اتصال؛ تعیین نقطه، سطح ولتاژ و الزامات حفاظت و اندازهگیری.
- تکمیل طراحی و قراردادها، سپس شروع احداث در محدوده مجوزها و تأییدها.
- آزمون، بازرسی، نصب اندازهگیری، سنکرون یا اتصال و دریافت تأیید بهرهبرداری.
این مراحل لزوماً کاملاً پشت سرهم نیستند. برخی مطالعات میتوانند موازی پیش بروند، اما شروع خرید یا عملیات غیرقابل بازگشت پیش از روشن شدن زمین و اتصال، ریسک جدی دارد. برنامه پرونده باید وابستگیها را نشان دهد: برای مثال طراحی پست به نقطه اتصال وابسته است و ظرفیت قابل واگذاری شبکه میتواند سناریوی مالی را تغییر دهد.
مرحله اول: تعریف پرونده و ثبت درخواست
نام متقاضی، نوع شخصیت، شناسههای ثبتی، نشانی، ظرفیت، فناوری، مختصات و وضعیت زمین باید در همه فرمها سازگار باشد. تفاوت کوچک در نام شرکت، پلاک، مختصات یا ظرفیت میتواند در مراحل بعدی مشکل ایجاد کند. بهتر است یک «شناسنامه پرونده» ساخته شود و تمام نامهها، نسخه مدارک و تاریخ پیگیری در آن ثبت گردد.
برای ثبت اینترنتی، فقط از نشانی رسمی که ساتبا یا درگاه ملی مجوزهای کشور معرفی میکند استفاده کنید. راهنمای وزارت امور اقتصادی و دارایی نیز شیوه کلی ثبت و دریافت مجوز در درگاه ملی را توضیح داده است. اگر نماینده یا مشاور پرونده را پیگیری میکند، حدود اختیار، دسترسی و شیوه تحویل مستندات باید مکتوب باشد.
مرحله دوم: بررسی مکان، زمین و حقوق بهرهبرداری
داشتن یک قطعه زمین به معنای مناسب بودن آن برای نیروگاه نیست. مساحت خالص، شکل قطعه، شیب، مسیر دسترسی، حریمها، سیلاب، تعارض کاربری، فاصله از شبکه و محدودیتهای محیطی باید بررسی شوند. صفحه زمین موردنیاز نیروگاه خورشیدی روش برآورد اولیه ظرفیت و مساحت را توضیح میدهد.
نوع سند یا قرارداد بهرهبرداری، مدت حق استفاده و اختیار ایجاد تأسیسات باید با عمر و تعهدات پروژه سازگار باشد. در زمین اجارهای، موضوع انتقال قرارداد، دسترسی برای تعمیرات، بیمه، بازگرداندن زمین و تکلیف تجهیزات در پایان مدت اهمیت دارد. هیچ نسبت عمومی برای زمین دولتی یا خصوصی را نباید بدون تطبیق با برنامه و دستورالعمل جاری، قطعی تلقی کرد.
| پرسش زمین | مدرک یا بررسی | ریسک در صورت ابهام |
| مالک یا صاحب حق کیست؟ | سند، قرارداد و استعلام ثبتی | توقف یا اختلاف حقوقی |
| کاربری و حریمها چیست؟ | استعلام مراجع محلی و نقشه | عدم امکان ساخت در بخشی از زمین |
| زمین قابل ساخت چقدر است؟ | توپوگرافی، سیلاب، دسترسی و چیدمان | کاهش ظرفیت واقعی |
| مدت حق بهرهبرداری کافی است؟ | بررسی حقوقی قرارداد | ناسازگاری با بازگشت سرمایه |
| مسیر خط خروجی ممکن است؟ | کریدور، مالکیت و هماهنگی شبکه | هزینه یا تأخیر اتصال |
مرحله سوم: محیط زیست و استعلام های محلی
نوع و دامنه بررسی محیطزیستی به محل و مقیاس پروژه وابسته است. قرارگیری در یا نزدیک مناطق حساس، زیستگاهها، آبراههها، اراضی با ارزش یا محدودههای دارای محدودیت میتواند مطالعه یا مجوز ویژه بخواهد. ارزیابی باید کل پروژه را ببیند: حصار، جاده، خط انتقال، پست، خاکبرداری، زهکشی و دفع پسماند نیز اثر دارند.
بهتر است غربالگری محیطی پیش از تثبیت چیدمان انجام شود. جابهجایی چندصد متر یا تغییر کریدور خط ممکن است ریسک را کم کند. نامه یا پاسخ هر مرجع باید با شماره، تاریخ، نقشه پیوست و مدت اعتبار نگهداری شود. پاسخ شفاهی یا تصویر ناقص پیامرسان، سابقه مطمئنی برای سرمایهگذاری نیست.
مرحله چهارم: مطالعه اتصال به شبکه
اتصال فقط تعیین نزدیکترین تیر یا پست نیست. ظرفیت قابل پذیرش، سطح اتصال، طول و مسیر خط، افت ولتاژ، اتصال کوتاه، حفاظت، کیفیت توان، اندازهگیری و مخابرات باید بررسی شوند. نقطه اتصال پیشنهادی میتواند ظرفیت اقتصادی، هزینه و برنامه پروژه را تغییر دهد. از همین رو، برآورد مالی پیش از روشن شدن اتصال باید سناریویی باشد.
مدارک مطالعه معمولاً از نقشه تکخطی، مشخصات اینورتر و ترانس، ظرفیت DC و AC، پروفایل تولید، حفاظت و اطلاعات سایت تشکیل میشود؛ اما فهرست دقیق را مرجع شبکه تعیین میکند. هر تغییر مهم در ظرفیت یا تجهیزات پس از موافقت ممکن است نیاز به بازبینی داشته باشد. هماهنگی زودهنگام تیم طراحی برق با مسئول پرونده از مغایرت جلوگیری میکند.
مرحله پنجم: طراحی، قرارداد و اجازه شروع اجرا
موافقت اولیه نباید با اجازه بیقید شروع عملیات اشتباه شود. پیش از تجهیز کارگاه، شرایط و اعتبار تأییدها، حدود زمین، نقشههای مصوب، بیمه، HSE و مجوزهای محلی کنترل شوند. در قرارداد EPC باید مسئول تهیه و اصلاح مدارک، پاسخ به کامنتها، پرداخت هزینههای رسمی و اثر تأخیر مراجع مشخص باشد.
طراحی باید با نقطه اتصال و الزامات فنی نهایی هماهنگ شود. تغییر برند اینورتر، نسبت DC/AC، پست یا چیدمان میتواند بر پرونده اثر بگذارد. صفحه احداث نیروگاه خورشیدی شرح میدهد چگونه مهندسی، تأمین و اجرا به هم متصلاند. ثبت تغییرات و اخذ تأیید پیش از اجرا، از رد شدن در بازرسی نهایی جلوگیری میکند.
مرحله ششم: بازرسی، اتصال و بهرهبرداری
پس از اتمام ساخت، تطبیق اجرا با نقشهها، تنظیمات حفاظت، اندازهگیری، ارتینگ، تستهای کابل و تجهیزات و عملکرد مانیتورینگ بررسی میشود. مدارک چونساخت، صورتجلسه آزمون و گواهی تجهیزات باید منظم باشند. اگر خط خروجی یا پست بخشی جداگانه دارد، آماده بودن هر دو باید در برنامه راهاندازی هماهنگ شود.
اتصال آزمایشی یا سنکرون شدن پایان کار اداری و قراردادی نیست. شرایط قرائت کنتور، تحویل انرژی، گزارش تولید، تعهد نگهداری و رفع نقص باید روشن باشد. یک تقویم تمدید برای مجوزها، قرارداد زمین، ضمانتنامهها و سرویس تجهیزات ایجاد کنید تا اعتبار اسناد در طول پروژه از دست نرود.

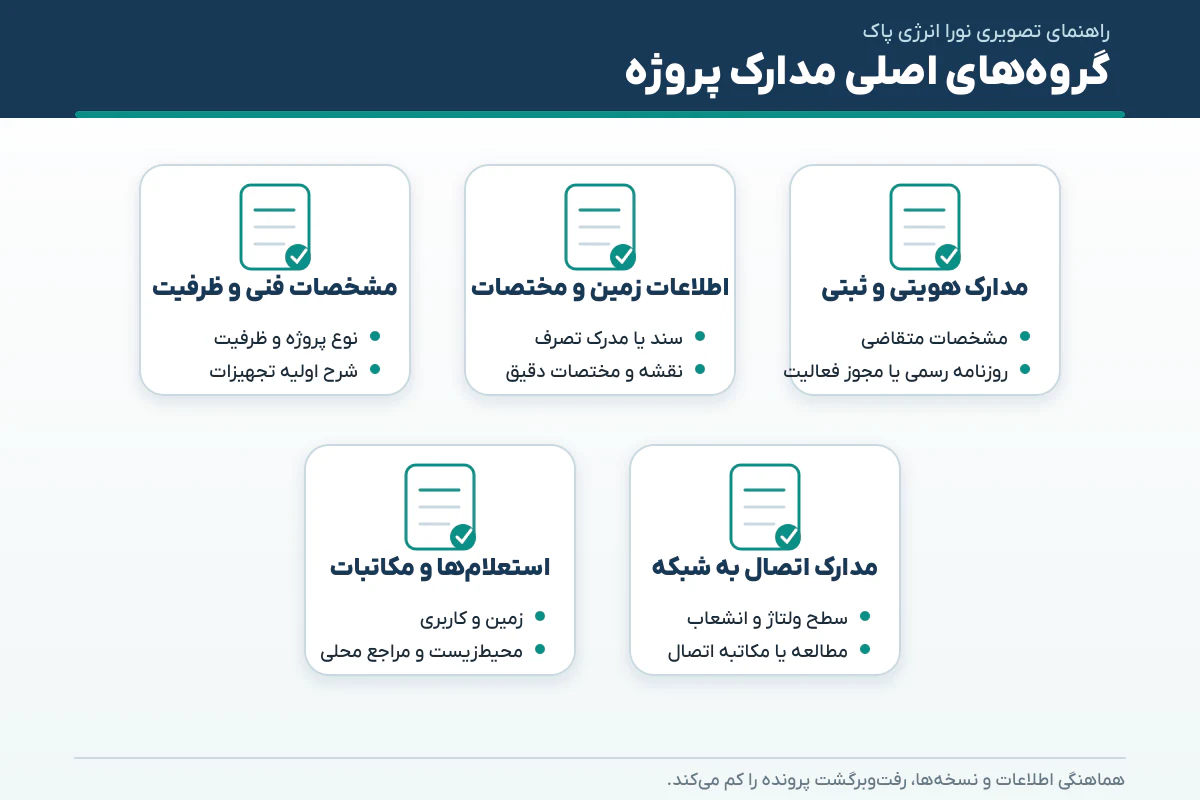

چک لیست مدارک: حقوقی، فنی و مکانی
| دسته | نمونه مدارک قابل انتظار | کنترل مهم |
| هویتی/ثبتی | شناسه، اساسنامه، روزنامه رسمی، نمایندگی | تطابق نام و صاحبان امضا |
| زمین | سند یا قرارداد، نقشه UTM، کروکی و دسترسی | حدود، مدت و حق احداث |
| فنی | ظرفیت، تکخطی، دیتاشیت، برآورد تولید | هماهنگی نسخه و مفروضات |
| شبکه | درخواست اتصال، مطالعه، حفاظت و اندازهگیری | نقطه و سطح ولتاژ |
| محیطی/محلی | استعلامهای موردنیاز پرونده | شماره، تاریخ و نقشه پیوست |
| اجرایی | برنامه، HSE، بیمه، QC و نقشه مصوب | اجازه شروع و حدود عملیات |
| تحویل | تست، چونساخت، کنتور و صورتجلسه | پذیرش و شروع تعهدات |
| مدیریت نسخه: روی هر فایل تاریخ و شماره بازنگری بگذارید. یک جدول وضعیت مدارک شامل تهیهکننده، مرجع تأیید، تاریخ ارسال، پاسخ و اقدام بعدی از گم شدن کامنتها جلوگیری میکند. |
تفاوت مسیر نیروگاه زمینی، سقفی و خودتأمین
در نیروگاه زمینی، زمین، محیطزیست، دسترسی و خط خروجی معمولاً سهم بزرگتری از ریسک دارند. در پروژه سقفی، مالکیت و اجازه استفاده از سقف، بررسی سازه، حریق، بهرهبرداری کارخانه و اتصال داخلی پررنگتر است. در خودتأمین، تحلیل بار و نقطه اتصال داخلی اهمیت دارد؛ در فروش برق، الزامات قرارداد تحویل و اندازهگیری محور تصمیم میشود.
برای سقف سوله، مقاله محاسبه ظرفیت نیروگاه خورشیدی سقفی به دادههای سازه و چیدمان میپردازد. برای پروژه صنعتی نیز راهنمای نیروگاه صنعتی کمک میکند مدل مصرف و ظرفیت بهتر تعریف شود. تفکیک این مسیرها از ابتدا، مانع استفاده از چکلیست نامرتبط میشود.
هزینه و مدت دریافت مجوز را چگونه برآورد کنیم؟
ارائه عدد ثابت برای کل ایران قابل اتکا نیست. هزینه رسمی، مطالعه اتصال، نقشهبرداری، مطالعات زمین یا محیطی، خدمات مشاور، ضمانتها و تمدیدها ممکن است متفاوت باشند. جدول برآورد باید هر قلم را با منبع، تاریخ، مسئول پرداخت و وضعیت «قطعی/برآوردی» نشان دهد. از جمعزدن هزینههای نقلشده در وبسایتهای غیررسمی بدون تاریخ پرهیز کنید.
زمان نیز باید بر اساس مسیر بحرانی سنجیده شود. پاسخ استعلام، اصلاح مدرک، ظرفیت شبکه، فصل برداشت یا مطالعات میتواند تقویم را تغییر دهد. بهتر است بهجای وعده یک عدد، بازه سناریویی با پیشفرضها تهیه شود و هر هفته وضعیت گلوگاهها بهروزرسانی گردد.
خطاهای رایج که پرونده را عقب میاندازند
- ثبت ظرفیت یا مختصات قبل از غربالگری فنی و سپس درخواست تغییرهای پیاپی.
- ناهماهنگی نام متقاضی، زمین یا صاحبان امضا میان فرمها و پیوستها.
- خرید تجهیزات اصلی پیش از تثبیت اتصال، طراحی و شرایط تأییدشده.
- اتکا به فهرست مدارک قدیمی یا تجربه پروژهای با ظرفیت و استان متفاوت.
- نداشتن تقویم اعتبار مجوز، ضمانتنامه، قرارداد زمین و پاسخ استعلام.
- ارسال فایلهای بینام، بدون نسخه یا نقشههایی با مختصات متفاوت.
- فرض اینکه اخذ یک موافقت، جای تمام مجوزها و تأییدهای بعدی را میگیرد.
تقسیم مسئولیت میان کارفرما، مشاور و پیمانکار
کارفرما معمولاً مالک تصمیم سرمایهگذاری، مدارک هویتی و حقوق زمین است. مشاور میتواند مطالعات و مدارک تخصصی را تهیه و کنترل کند و پیمانکار EPC مهندسی، تأمین و اجرای دامنه قراردادی را پیش ببرد. با این حال، تقسیم واقعی باید در ماتریس مسئولیت نوشته شود. عبارت مبهم «تمام مجوزها با پیمانکار» بدون فهرست، مرجع و هزینه، زمینه اختلاف است.
| فعالیت | مسئول اصلی پیشنهادی | خروجی قابل تحویل |
| مدارک حقوقی و زمین | کارفرما با کنترل حقوقی | نسخه معتبر و قابل استناد |
| ثبت و پیگیری | نماینده مشخص پرونده | رسید، کد و گزارش وضعیت |
| مطالعات فنی | مشاور/طراح ذیصلاح | گزارش و نقشه قابل بازبینی |
| پاسخ کامنت طراحی | طراح و پیمانکار | نسخه اصلاحی و ثبت تغییر |
| تست و تحویل | پیمانکار با حضور کارفرما/مرجع | صورتجلسه و چونساخت |
نقاط توقف سرمایهگذاری را از ابتدا تعریف کنید
پرونده مجوز نباید مانند یک مسیر بیبازگشت مدیریت شود. پیش از خرید زمین، پرداخت پیشپرداخت اصلی تجهیزات یا آغاز عملیات عمرانی، یک نقطه تصمیم رسمی قرار دهید. در هر نقطه، اسناد موجود، ریسکهای باز و هزینه مرحله بعد بررسی شوند. برای نمونه، تأیید اولیه مکان ممکن است شرط ورود به مطالعه اتصال باشد و روشن شدن نقطه اتصال شرط تصویب بودجه خط و پست شود.
این رویکرد مانع آن میشود که هزینه انجامشده، تصمیم بعدی را بهصورت احساسی هدایت کند. صورتجلسه تصمیم باید مشخص کند کدام فرضها هنوز قطعی نیستند و اگر پاسخ مرجع متفاوت باشد، سناریوی جایگزین چیست. برای زمین نیز میتوان قرارداد را به نتیجه بررسی فنی، حقوقی یا اتصال مشروط کرد؛ تنظیم عبارت حقوقی باید توسط مشاور ذیصلاح انجام شود.
| نقطه تصمیم | حداقل مدرک | تصمیم ممکن |
| پیش از تعهد زمین | مرز، حق دسترسی، غربالگری حریم و شبکه | ادامه، مذاکره یا رد سایت |
| پیش از طراحی تفصیلی | ظرفیت و سناریوی اتصال اولیه | تثبیت ظرفیت یا بازطراحی |
| پیش از سفارش اصلی | نقشه و مشخصات تأییدشده | خرید، خرید مشروط یا توقف |
| پیش از تجهیز کارگاه | مجوزهای لازم، بیمه و نقشه اجرا | اجازه شروع یا رفع پیشنیاز |
اگر ظرفیت، زمین یا تجهیزات تغییر کرد چه کنیم؟
تغییر در پروژه عادی است، اما تغییر کنترلنشده پرونده را چندنسخهای میکند. هر درخواست تغییر باید دلیل، اثر بر مجوز، اتصال، طراحی، هزینه و زمان را نشان دهد. سپس مسئول پرونده تعیین کند کدام مرجع باید مطلع شود یا تأیید جدید بدهد. ارسال نقشه جدید بدون نامه پوشش و جدول تغییرات میتواند باعث شود مرجع نسخه قدیمی را بررسی کند.
یک رجیستر تغییر ساده شامل شماره، تاریخ، شرح، درخواستکننده، مدارک متاثر، وضعیت تأیید و تاریخ اجرا کافی است. مدل پنل و اینورتر، ظرفیت DC و AC، محل پست، مسیر خط، مرز زمین و مشخصات متقاضی از تغییرهای حساساند. هیچ تغییر خریدی نباید فقط در فاکتور باقی بماند؛ نقشه، فهرست تجهیزات و پرونده تحویل نیز باید بهروزرسانی شوند.
در پایان هر ماه یا رویداد مهم، یک گزارش مدیریتی یکصفحهای تهیه کنید: مجوزهای دریافتشده، موارد در انتظار، تاریخهای انقضا، تصمیمهای لازم، هزینه تعهدشده و ریسک مسیر بحرانی. این گزارش جای آرشیو فنی را نمیگیرد، اما به سرمایهگذار نشان میدهد آیا پروژه واقعاً پیش میرود یا فقط مکاتبه بیشتر شده است. معیار پیشرفت واقعی باید تحویلدادنی و رفع پیشنیاز باشد، نه تعداد تماس و نامه. نام مسئول و موعد اقدام بعدی نیز برای هر مورد باز درج شود.
پاسخ به پرسش های متداول
آیا برای همه نیروگاه های خورشیدی مجوز ساتبا لازم است؟
مسیر به نوع پروژه، ظرفیت، مدل فروش یا مصرف و اتصال وابسته است. عنوان دقیق خدمت و مرجع باید در زمان اقدام از ساتبا، درگاه ملی مجوزها و شرکت برق مربوط کنترل شود.
مجوز احداث نیروگاه خورشیدی چقدر اعتبار دارد؟
مدت اعتبار و شرایط تمدید جزو مفاد همان مجوز یا موافقت است و ممکن است تغییر کند. تاریخ صدور، مهلت اقدام و مدارک تمدید را از سند رسمی پرونده بردارید.
آیا می توان پیش از موافقت اتصال تجهیزات خرید؟
خرید اقلام عمومی ممکن است، اما خرید تجهیزات وابسته به ظرفیت، ولتاژ و نقطه اتصال ریسک دارد. بهتر است تصمیم خرید با طراحی و وضعیت تأییدها گره بخورد.
برای زمین اجاره ای امکان دریافت مجوز وجود دارد؟
اصل موضوع به حق معتبر بهرهبرداری، مدت، اختیار احداث و پذیرش مرجع بستگی دارد. قرارداد باید توسط مشاور حقوقی بررسی و با الزامات پرونده تطبیق داده شود.
